Case Study: Xin Giấy Phép Xây Dựng Số 52/GPXD Cho Strongbunch Vietnam Tại KCN Sóng Thần 2
Trường Lũy tư vấn và hoàn thiện hồ sơ xin Giấy phép xây dựng số 52/GPXD cấp ngày 26/4/2025 cho Công ty TNHH Strongbunch Vietnam — gồm công trình nhà xe + nhà ăn (3 tầng, 2.692,8 m² sàn) và nhà kho mới (2 tầng, 2.416,12 m² sàn) tại Khu công nghiệp Sóng Thần 2, Dĩ An, Bình Dương. Hồ sơ được Ban Quản lý các KCN Bình Dương thẩm định và phê duyệt đúng quy trình pháp lý theo Nghị định 15/2021/NĐ-CP. Giấy phép có hiệu lực khởi công trong 12 tháng kể từ ngày cấp.




Dự Án Strongbunch Vietnam Là Gì?
Công ty TNHH Strongbunch Vietnam (mã số doanh nghiệp 3702712878, đăng ký lần đầu 22/10/2018) là doanh nghiệp sản xuất hoạt động tại số 12, đường ĐT743, Khu công nghiệp Sóng Thần 2, phường Dĩ An, thành phố Dĩ An, tỉnh Bình Dương. Dự án cần bổ sung 02 công trình mới phục vụ nhu cầu mở rộng hoạt động sản xuất: một khối dân dụng (nhà xe + nhà ăn) và một khối công nghiệp (nhà kho).
Đây là dạng dự án phổ biến tại các khu công nghiệp lớn tại Bình Dương khi doanh nghiệp nước ngoài mở rộng sau giai đoạn vận hành ổn định. Cả hai công trình đều thuộc cấp III, không yêu cầu lập báo cáo đánh giá tác động môi trường riêng, nhưng bắt buộc phải có giấy phép xây dựng trước khi khởi công.
Thông Số Kỹ Thuật Được Phê Duyệt Trong Giấy Phép
Hiểu đúng thông số được ghi nhận trong giấy phép giúp tránh sai sót trong quá trình thi công và nghiệm thu về sau.

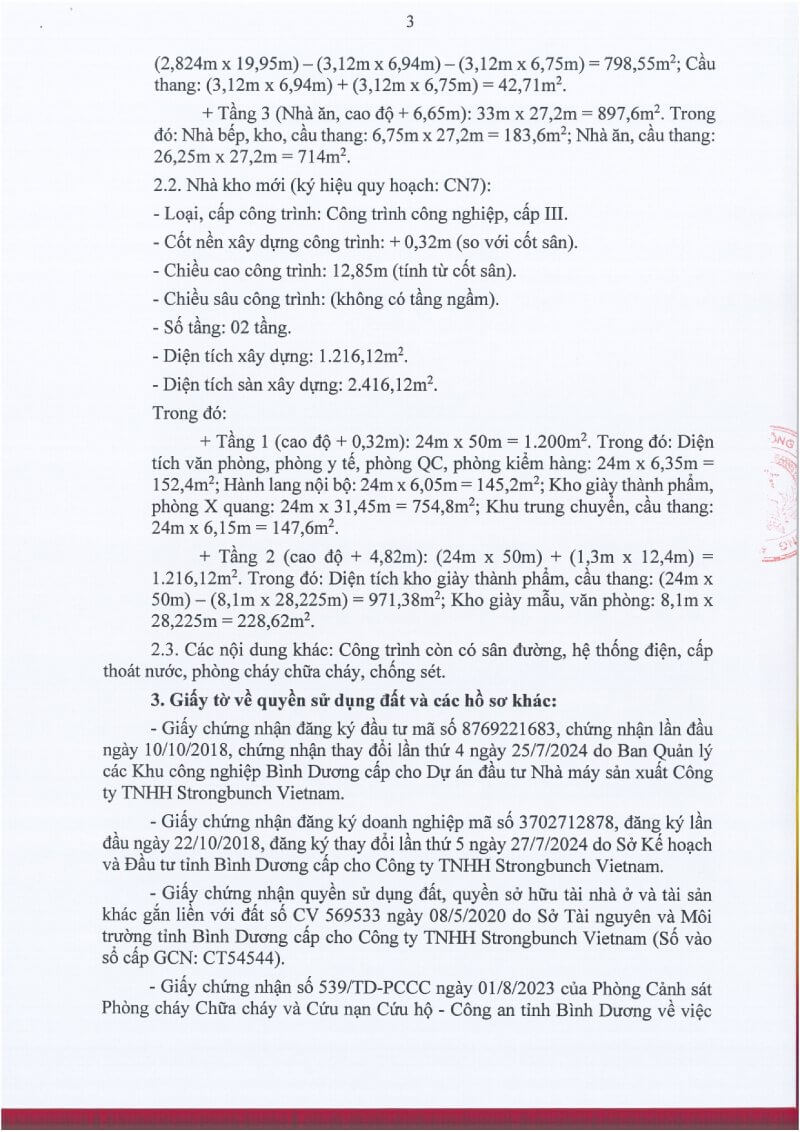

2.1. Nhà xe + nhà ăn (ký hiệu quy hoạch: DV2)
| Thông số | Giá trị |
|---|---|
| Loại, cấp công trình | Công trình dân dụng, cấp III |
| Số tầng | 03 tầng |
| Chiều cao | 13,65 m (tính từ cốt sân) |
| Cốt nền | + 0,25 m so với cốt sân |
| Diện tích xây dựng | 897,6 m² |
| Diện tích sàn xây dựng | 2.692,8 m² |
Chi tiết từng tầng:
- Tầng 1 (cao độ +0,25 m): 33 m × 27,2 m = 897,6 m². Bao gồm nhà xe (798,55 m²), ram dốc (56,34 m²) và cầu thang (42,71 m²).
- Tầng 2 (cao độ +3,65 m): Tổng 897,6 m² — bố cục tương tự tầng 1 với nhà xe, ram dốc, cầu thang.
- Tầng 3 (cao độ +6,65 m): 33 m × 27,2 m = 897,6 m². Trong đó nhà ăn và cầu thang 714 m², nhà bếp và kho 183,6 m².

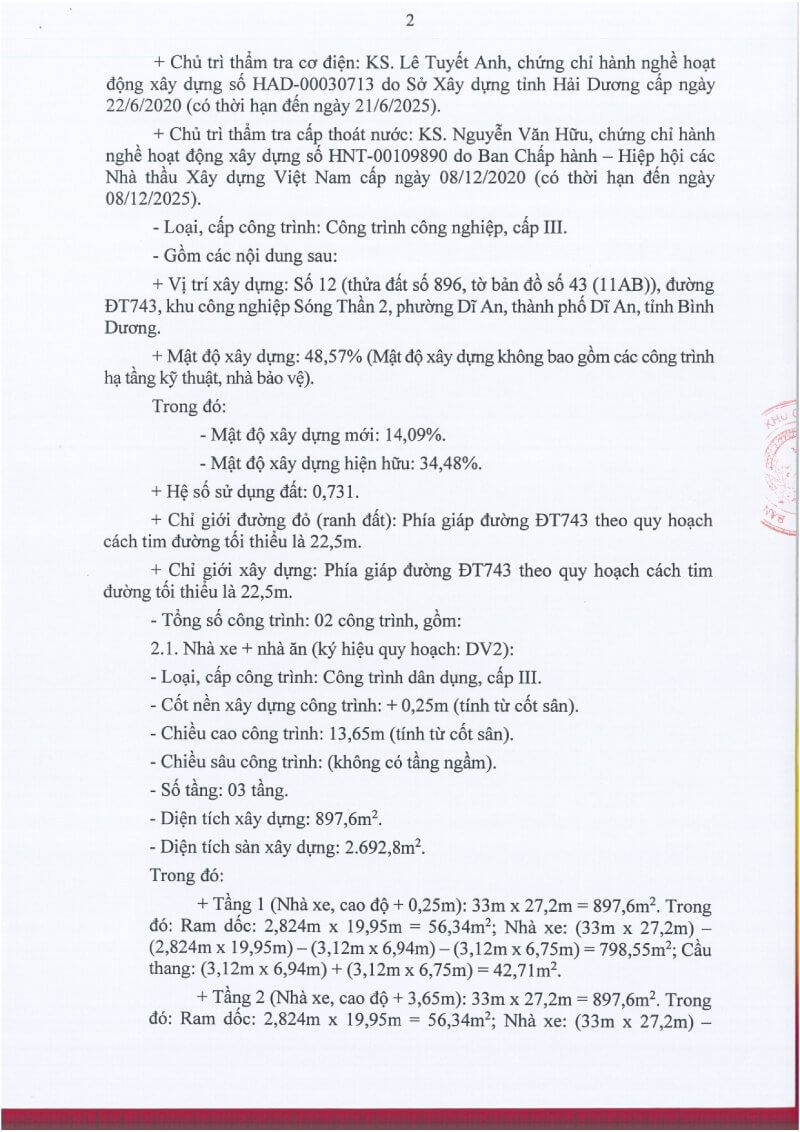

2.2. Nhà kho mới (ký hiệu quy hoạch: CN7)
| Thông số | Giá trị |
|---|---|
| Loại, cấp công trình | Công trình công nghiệp, cấp III |
| Số tầng | 02 tầng |
| Chiều cao | 12,85 m (tính từ cốt sân) |
| Cốt nền | + 0,32 m so với cốt sân |
| Diện tích xây dựng | 1.216,12 m² |
| Diện tích sàn xây dựng | 2.416,12 m² |
- Tầng 1 (cao độ +0,32 m): 24 m × 50 m = 1.200 m². Gồm kho giày thành phẩm và phòng X-quang (754,8 m²), văn phòng và phòng y tế (152,4 m²), hành lang nội bộ (145,2 m²), khu trung chuyển và cầu thang (147,6 m²).
- Tầng 2 (cao độ +4,82 m): 1.216,12 m². Trong đó kho giày thành phẩm (971,38 m²) và kho giày mẫu kết hợp văn phòng (228,62 m²).
Mật độ xây dựng và hệ số sử dụng đất toàn khu:
- Mật độ tổng: 48,57% (mới thêm 14,09%; hiện hữu 34,48%).
- Hệ số sử dụng đất: 0,731.
- Chỉ giới xây dựng phía giáp ĐT743: tối thiểu 22,5 m tính từ tim đường.

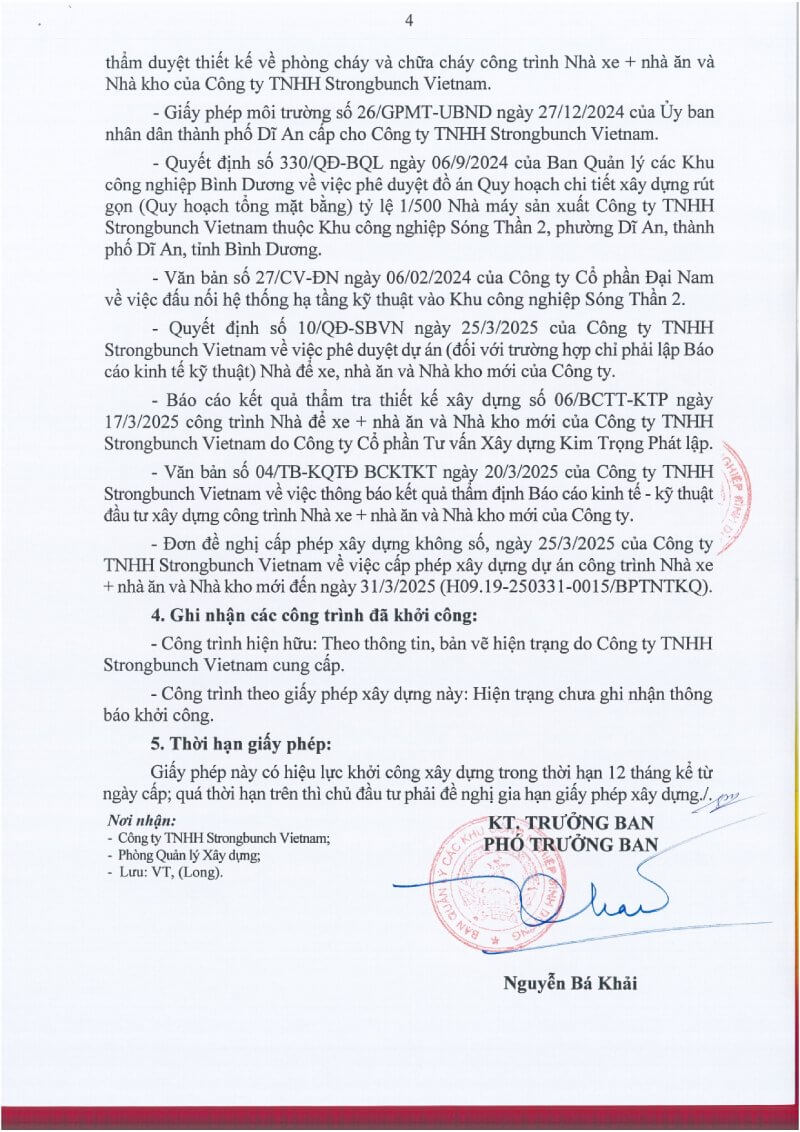

Hồ Sơ Pháp Lý Trường Lũy Đã Tập Hợp Và Thẩm Tra
Một hồ sơ xin giấy phép xây dựng trong KCN Bình Dương đòi hỏi không dưới 9 loại giấy tờ phải đồng bộ về nội dung và thời hạn hiệu lực.
Với dự án Strongbunch Vietnam, Trường Lũy đã phối hợp tập hợp và kiểm tra các hồ sơ sau:
- Giấy chứng nhận đăng ký đầu tư mã số 8769221683 — do Ban Quản lý KCN Bình Dương cấp lần đầu ngày 10/10/2018, xác nhận thay đổi lần thứ 4 ngày 25/7/2024.
- Giấy chứng nhận đăng ký doanh nghiệp mã số 3702712878 — đăng ký thay đổi lần thứ 5 ngày 27/7/2024, do Sở Kế hoạch và Đầu tư tỉnh Bình Dương cấp.
- Giấy chứng nhận quyền sử dụng đất số CV 569533 ngày 08/5/2020 — do Sở Tài nguyên và Môi trường tỉnh Bình Dương cấp, số GCN: CT54544.
- Giấy chứng nhận PCCC số 539/TD-PCCC ngày 01/8/2023 — xác nhận thẩm duyệt thiết kế phòng cháy chữa cháy cho nhà xe + nhà ăn và nhà kho.
- Giấy phép môi trường số 26/GPMT-UBND ngày 27/12/2024 — do UBND thành phố Dĩ An cấp.
- Quyết định phê duyệt quy hoạch số 330/QĐ-BQL ngày 06/9/2024 — phê duyệt đồ án quy hoạch chi tiết tỷ lệ 1/500 nhà máy Strongbunch Vietnam.
- Quyết định phê duyệt dự án (đối với công trình chỉ lập báo cáo kinh tế kỹ thuật) số 10/QĐ-SBVN ngày 25/3/2025.
- Báo cáo kết quả thẩm tra thiết kế xây dựng số 06/BCTT-KTP ngày 17/3/2025 — do Trường Lũy lập, xác nhận thiết kế bản vẽ thi công đủ điều kiện.
- Văn bản thông báo kết quả thẩm định báo cáo kinh tế – kỹ thuật số 04/TB-KQTĐ BCKTKT ngày 20/3/2025.
Đơn đề nghị cấp phép xây dựng không số, ngày 25/3/2025, được nộp theo mã hồ sơ H09.19-250331-0015/BPTNTKQ.
Vai Trò Pháp Lý Của Trường Lũy Trong Dự Án

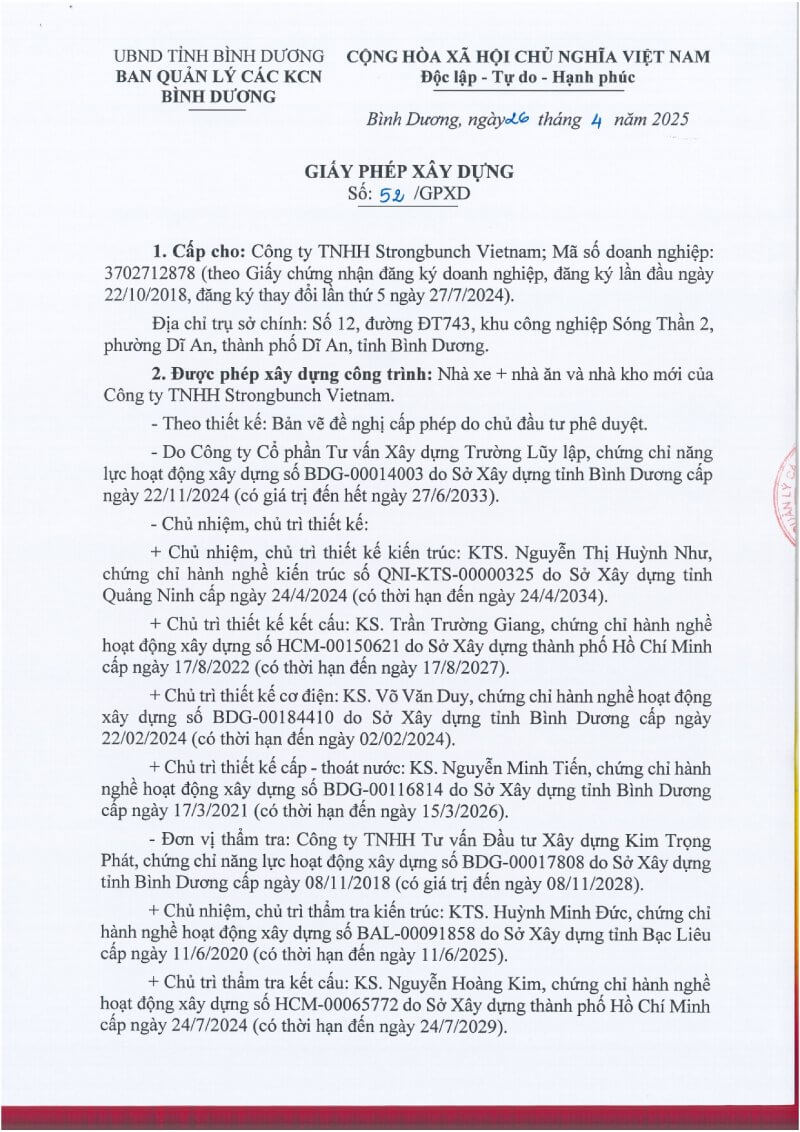

Trường Lũy không chỉ tư vấn — công ty giữ vai trò đơn vị thẩm tra thiết kế xây dựng được ghi nhận chính thức trong giấy phép, với các thông tin pháp lý cụ thể:
- Chứng chỉ năng lực hoạt động xây dựng: BDG-00014003, do Sở Xây dựng tỉnh Bình Dương cấp ngày 22/11/2024, có giá trị đến ngày 27/6/2033.
Đội ngũ chủ trì thẩm tra trong dự án:
- Kiến trúc: KTS. Huỳnh Minh Đức — chứng chỉ BAL-00091858, Sở Xây dựng Bạc Liêu cấp.
- Kết cấu: KS. Nguyễn Hoàng Kim — chứng chỉ HCM-00065772, Sở Xây dựng TP.HCM cấp, hiệu lực đến 24/7/2029.
- Cơ điện: KS. Lê Tuyết Anh — chứng chỉ HAD-00030713, Sở Xây dựng Hải Dương cấp, hiệu lực đến 21/6/2025.
- Cấp thoát nước: KS. Nguyễn Văn Hữu — chứng chỉ HNT-00109890, Hiệp hội các Nhà thầu Xây dựng Việt Nam cấp, hiệu lực đến 08/12/2025.
Đây là yêu cầu bắt buộc theo Nghị định 15/2021/NĐ-CP: đơn vị thẩm tra phải độc lập với đơn vị thiết kế, và từng chuyên ngành thẩm tra phải có cá nhân giữ chứng chỉ hành nghề phù hợp. Thiếu bất kỳ một chứng chỉ nào hết hạn cũng khiến hồ sơ bị trả lại.
Quy Trình Xin Giấy Phép Xây Dựng Trong KCN Bình Dương: Những Điểm Quan Trọng
Xin giấy phép xây dựng trong khu công nghiệp khác với ngoài KCN ở điểm then chốt: cơ quan cấp phép là Ban Quản lý các KCN tỉnh, không phải Sở Xây dựng.
Quy trình tổng quát Trường Lũy áp dụng cho dự án này gồm 5 bước chính:
- Rà soát pháp lý ban đầu: Kiểm tra giấy chứng nhận đầu tư, quy hoạch 1/500, GCNQSD đất còn hiệu lực và phù hợp mục đích sử dụng.
- Lập và thẩm tra thiết kế bản vẽ thi công: Trường Lũy chịu trách nhiệm thẩm tra độc lập, lập báo cáo thẩm tra số 06/BCTT-KTP.
- Hoàn thiện báo cáo kinh tế – kỹ thuật (BCKTKT): Áp dụng cho công trình cấp III không yêu cầu lập dự án đầu tư xây dựng đầy đủ.
- Nộp hồ sơ và theo dõi thẩm định: Nộp qua cổng dịch vụ công theo mã hồ sơ H09.19-250331-0015/BPTNTKQ, theo dõi tiến độ xử lý tại Ban Quản lý KCN Bình Dương.
- Nhận giấy phép và tư vấn thủ tục khởi công: Hướng dẫn chủ đầu tư thực hiện thông báo khởi công đúng hạn trước khi giấy phép hết hiệu lực (12 tháng).
Lưu ý thực tiễn: Giấy phép số 52/GPXD ghi rõ tại mục 4 rằng công trình “hiện trạng chưa ghi nhận thông báo khởi công” theo giấy phép mới này. Điều này có nghĩa chủ đầu tư phải thực hiện thông báo khởi công riêng — bỏ qua bước này có thể dẫn đến vi phạm hành chính khi thanh tra.
Thời Hạn Giấy Phép Và Nghĩa Vụ Của Chủ Đầu Tư
Giấy phép xây dựng số 52/GPXD có hiệu lực khởi công trong 12 tháng kể từ ngày cấp (26/4/2025), tức hạn chót là 26/4/2026. Nếu không khởi công trong thời hạn này, chủ đầu tư phải làm thủ tục gia hạn trước khi giấy phép hết hiệu lực — không được tự động thi công.
Các nghĩa vụ chủ đầu tư cần thực hiện sau khi có giấy phép:
- Gửi thông báo khởi công tới Ban Quản lý KCN Bình Dương trước ngày khởi công thực tế.
- Thi công đúng theo bản vẽ được phê duyệt — mọi thay đổi thiết kế phải xin điều chỉnh giấy phép.
- Lưu trữ giấy phép và hồ sơ thi công tại công trường trong suốt quá trình xây dựng.
Tại Sao Doanh Nghiệp Trong KCN Cần Đơn Vị Tư Vấn Có Chứng Chỉ Năng Lực?
Nhiều doanh nghiệp FDI tại Bình Dương tự chuẩn bị hồ sơ xin giấy phép rồi mất 3–6 tháng bổ sung vì thiếu giấy tờ hoặc sai thông số kỹ thuật so với quy hoạch được duyệt.
Ba rủi ro phổ biến nhất Trường Lũy thường xử lý:
- Rủi ro 1 — Chứng chỉ thẩm tra hết hạn: Theo Nghị định 15/2021/NĐ-CP, chứng chỉ hành nghề của từng kỹ sư chủ trì thẩm tra phải còn hiệu lực tại thời điểm ký báo cáo. Trường Lũy duy trì đội ngũ có chứng chỉ cập nhật liên tục theo từng chuyên ngành.
- Rủi ro 2 — Mật độ xây dựng vượt quy hoạch: Tổng mật độ xây dựng của Strongbunch Vietnam là 48,57%, trong đó phần hiện hữu đã chiếm 34,48%. Nếu tính sai phần bổ sung sẽ vượt chỉ tiêu KCN cho phép, dẫn đến từ chối cấp phép.
- Rủi ro 3 — Thiếu đồng bộ giữa PCCC và thiết kế kiến trúc: Giấy chứng nhận thẩm duyệt PCCC số 539/TD-PCCC phải khớp với bản vẽ kiến trúc nộp kèm. Sai lệch về diện tích, số tầng, hoặc hệ thống thoát hiểm giữa hai bộ hồ sơ là lý do trả hồ sơ phổ biến nhất.
Câu Hỏi Thường Gặp Về Xin Giấy Phép Xây Dựng Trong KCN Bình Dương
Ai có thẩm quyền cấp giấy phép xây dựng trong khu công nghiệp tại Bình Dương?
Ban Quản lý các Khu công nghiệp Bình Dương (trực thuộc UBND tỉnh Bình Dương) là cơ quan duy nhất có thẩm quyền cấp giấy phép xây dựng cho công trình nằm trong khu công nghiệp trên địa bàn tỉnh, theo quy định tại Khoản 3 Điều 103 Luật Xây dựng 2014 (sửa đổi 2020).
Công trình cấp III trong KCN có bắt buộc lập dự án đầu tư xây dựng không?
Không. Theo Nghị định 15/2021/NĐ-CP, công trình cấp III chỉ cần lập báo cáo kinh tế – kỹ thuật (thay cho báo cáo nghiên cứu khả thi). Quy định này rút ngắn đáng kể thời gian chuẩn bị hồ sơ so với công trình cấp I và cấp II.
Mất bao lâu để được cấp giấy phép xây dựng trong KCN Bình Dương?
Thời gian thẩm định theo quy định là 20 ngày làm việc kể từ ngày nhận hồ sơ hợp lệ. Thực tế, nếu hồ sơ đầy đủ ngay từ lần nộp đầu, tổng thời gian từ khi nộp đến khi nhận giấy phép thường kéo dài 30–45 ngày. Hồ sơ thiếu sót hoặc phải bổ sung nhiều lần có thể kéo dài đến 3–4 tháng.
Trường Lũy có năng lực thẩm tra thiết kế không hay chỉ tư vấn?
Trường Lũy giữ chứng chỉ năng lực hoạt động xây dựng BDG-00014003 do Sở Xây dựng Bình Dương cấp, hiệu lực đến 27/6/2033. Công ty đủ năng lực ký báo cáo thẩm tra thiết kế xây dựng — vai trò được ghi nhận chính thức trong Giấy phép xây dựng số 52/GPXD.
Giấy phép xây dựng hết hiệu lực 12 tháng mà chưa khởi công thì làm sao?
Chủ đầu tư phải nộp đơn gia hạn giấy phép xây dựng trước ngày hết hiệu lực. Nếu để hết hạn mà không gia hạn, giấy phép mất giá trị và phải xin cấp lại từ đầu. Mỗi giấy phép chỉ được gia hạn một lần, tối đa thêm 12 tháng.
Kết Luận
Giấy phép xây dựng số 52/GPXD cấp cho Strongbunch Vietnam là kết quả của quá trình chuẩn bị hồ sơ gồm 9 loại tài liệu pháp lý đồng bộ, thẩm tra thiết kế đa chuyên ngành và nộp hồ sơ đúng thẩm quyền theo quy định KCN. Trường Lũy đảm nhận vai trò đơn vị thẩm tra độc lập với chứng chỉ năng lực BDG-00014003 còn hiệu lực đến 2033.
Doanh nghiệp đang có nhu cầu xin giấy phép xây dựng công trình mới hoặc mở rộng trong khu công nghiệp tại Bình Dương và các tỉnh lân cận có thể liên hệ Trường Lũy để được tư vấn rà soát hồ sơ trước khi nộp — tránh mất thêm thời gian vì hồ sơ thiếu sót.
Thông tin trong bài dựa trên Giấy phép xây dựng số 52/GPXD do Ban Quản lý các KCN Bình Dương cấp ngày 26/4/2025. Quy định pháp luật có thể thay đổi; doanh nghiệp nên xác nhận lại với cơ quan thẩm quyền hoặc đơn vị tư vấn trước khi áp dụng.
Liên hệ Công ty Cổ phần Tư vấn Xây dựng Trường Lũy
📞 Hotline: 0869 277 691 (Mrs. Như)
📧 Email: xaydungtruongluy@gmail.com
🌐 Website: xaydungtruongluy.com
📍 Địa chỉ: Số 29, Đường số 2, Khu tái định cư Phú Hòa 11, KP. 3, P. Phú Lợi, TP. Hồ Chí Minh
👉 Tư vấn miễn phí dịch vụ lập quy hoạch chi tiết tỷ lệ 1/500, xin giấy phép xây dựng, trọn gói thủ tục xin giấy phép đầu tư và chủ trương đầu tư dự án. Chúng tôi chuyên hỗ trợ chuyển mục đích sử dụng đất sang đất SKC, đo đạc địa chính và các thủ tục pháp lý liên quan đến xây dựng. – Hãy gọi cho chúng tôi ngay hôm nay!
