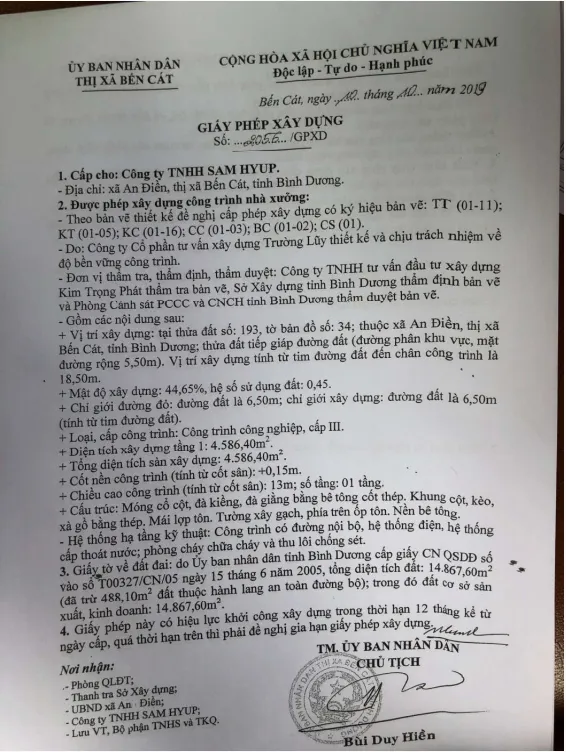

Trường Lũy hoàn thành hồ sơ xin giấy phép xây dựng nhà xưởng công nghiệp cấp III, diện tích sàn 4.586,40m², cho Công ty TNHH SAM HYUP tại xã An Điền, thị xã Bến Cát, tỉnh Bình Dương. Hồ sơ trải qua ba cơ quan xử lý: thẩm định bản vẽ tại Sở Xây dựng Bình Dương, thẩm duyệt PCCC & CNCH, và ký cấp phép tại UBND thị xã Bến Cát. Bài viết phân tích 5 giai đoạn triển khai, 4 nhóm hồ sơ bắt buộc, cấu trúc thẩm quyền cấp phép tại Bình Dương, và 5 lỗi phổ biến nhất khiến hồ sơ tự nộp bị hoàn trả.

Thông số dự án nhà xưởng Công ty TNHH SAM HYUP
Dự án SAM HYUP có các thông số pháp lý và kỹ thuật như sau:
| Thông số | Giá trị |
|---|---|
| Chủ đầu tư | Công ty TNHH SAM HYUP |
| Địa điểm | Xã An Điền, thị xã Bến Cát, tỉnh Bình Dương |
| Thửa đất | Thửa số 193, tờ bản đồ số 34 |
| Diện tích đất (GCN) | 14.867,60m² (sau khi trừ 488,10m² hành lang an toàn đường bộ) |
| Giấy chứng nhận QSDĐ | Số T00327/CN/05, ngày 15/6/2005 |
| Loại công trình | Nhà xưởng sản xuất công nghiệp, cấp III |
| Diện tích sàn | 4.586,40m² |
| Số tầng / Chiều cao | 1 tầng / 13m tính từ cốt sàn |
| Cốt nền | +0,15m so với cốt đường |
| Chỉ giới đường đỏ & XD | 6,50m tính từ tim đường (đường phân khu vực, mặt đường rộng 5,50m) |
| Mật độ xây dựng | 44,65% |
| Hệ số sử dụng đất | 0,45 |
| Đơn vị thiết kế | Công ty TNHH tư vấn đầu tư xây dựng Kim Trọng Phát |
Mật độ 44,65% và hệ số sử dụng đất 0,45 đều nằm trong ngưỡng cho phép theo quy hoạch phân khu khu công nghiệp tại Bến Cát.
4 nhóm hồ sơ bắt buộc khi xin giấy phép xây dựng nhà xưởng công nghiệp cấp III
Theo Nghị định 15/2021/NĐ-CP và Nghị định 35/2023/NĐ-CP (sửa đổi), hồ sơ xin giấy phép xây dựng nhà xưởng cấp III gồm 4 nhóm:
Nhóm 1 — Pháp lý quyền sử dụng đất
- Bản sao Giấy chứng nhận quyền sử dụng đất có xác nhận tổng diện tích và mục đích sử dụng
- Diện tích phải đã trừ hành lang an toàn đường bộ (nếu có)
- Trường hợp SAM HYUP: GCN số T00327/CN/05, diện tích 14.867,60m² sau khi trừ 488,10m²
Nhóm 2 — Hồ sơ thiết kế kỹ thuật
- Bản vẽ kiến trúc, kết cấu, hệ thống kỹ thuật (điện, nước, thoát nước nội bộ)
- Phải có chữ ký chủ nhiệm thiết kế và dấu đơn vị thiết kế có chứng chỉ hành nghề
- Ký hiệu bản vẽ đúng quy chuẩn: TT01-11, KT01-05, KC01-16, CC01-03, BC01-02, CS01
Nhóm 3 — Bản vẽ đã được thẩm tra độc lập
- Theo Điều 82 Luật Xây dựng 2014 (sửa đổi 2020), thiết kế phải qua thẩm tra độc lập trước khi trình cơ quan cấp phép
- Đây là bước phổ biến nhất bị bỏ qua khi chủ đầu tư tự nộp hồ sơ
Nhóm 4 — Hồ sơ thẩm duyệt PCCC & CNCH
- Bắt buộc với nhà xưởng có diện tích sàn từ 300m² trở lên theo Nghị định 136/2020/NĐ-CP
- Bao gồm: sơ đồ thoát nạn, vị trí bình chữa cháy, họng nước vách tường, bản vẽ hệ thống sprinkler (nếu bắt buộc), vật liệu đạt cấp chịu lửa theo QCVN 06:2022/BXD
Nắm đủ 4 nhóm hồ sơ ngay từ đầu giúp tránh tình trạng bổ sung hồ sơ nhiều lần trong quá trình thẩm định và tránh làm chậm tiến độ cấp phép. Xem thêm tại trang dịch vụ xin giấy phép xây dựng nhà xưởng để tham khảo dịch vụ xin phép xây dựng nhà xưởng của Trường Lũy.
Ai có thẩm quyền cấp giấy phép xây dựng nhà xưởng tại Bình Dương?
Thẩm quyền cấp phép phụ thuộc vào cấp công trình và vị trí hành chính. Tại Bình Dương, phân cấp gồm 3 tầng:
| Cơ quan | Phạm vi thẩm quyền |
|---|---|
| UBND tỉnh / Sở Xây dựng | Công trình cấp I, cấp II và công trình có yếu tố nước ngoài |
| UBND cấp huyện / thị xã / thành phố thuộc tỉnh | Công trình cấp III, cấp IV và nhà ở riêng lẻ trong đô thị |
| UBND cấp xã | Nhà ở nông thôn thuộc khu vực chưa có quy hoạch đô thị |
Với dự án SAM HYUP — công trình công nghiệp cấp III tại thị xã Bến Cát — UBND thị xã Bến Cát là cơ quan ký cấp giấy phép (ông Bùi Duy Hiền, Chủ tịch UBND thị xã Bến Cát).
Xác định đúng cơ quan có thẩm quyền từ đầu tiết kiệm từ 2 đến 3 tuần so với nộp nhầm tuyến. Đây là một trong những sai lầm phổ biến nhất mà chủ đầu tư mắc phải khi tự xử lý hồ sơ.
4 thông số kỹ thuật quyết định hồ sơ được thẩm định hay bị hoàn trả
Trong quá trình thẩm định dự án SAM HYUP, chuyên viên Sở Xây dựng Bình Dương kiểm tra kỹ 4 thông số sau:
1. Mật độ xây dựng
- Dự án SAM HYUP đạt 44,65%, trong ngưỡng tối đa theo quy hoạch phân khu tại Bến Cát
- Nếu vượt ngưỡng: chủ đầu tư phải điều chỉnh diện tích công trình trước khi hồ sơ được chấp nhận
2. Chỉ giới xây dựng và chỉ giới đường đỏ
- Cả hai đều là 6,50m tính từ tim đường đất — điều kiện bắt buộc với đường phân khu vực rộng 5,50m
- Sai số chỉ giới dưới 0,5m cũng là lý do đủ để hồ sơ bị hoàn trả
3. Chiều cao và số tầng
- Nhà xưởng SAM HYUP: 1 tầng, cao 13m
- Nhà xưởng thép tiền chế thường có chiều cao rầm mái từ 7m đến 15m — giá trị 13m phù hợp phân loại cấp III, không vượt ngưỡng phải thẩm tra kết cấu đặc biệt
4. Kết cấu và vật liệu
- Móng cọc, đà giằng bê tông cốt thép
- Khung cột và kèo thép, xà gồ thép
- Mái lợp tôn, tường xây gạch ốp tôn phía trên, nền bê tông
- Bộ kết cấu này tương thích với nhà xưởng công nghiệp nhẹ — hạn chế rủi ro bị yêu cầu tính toán bổ sung
Quy trình 5 giai đoạn Trường Lũy triển khai dự án SAM HYUP
Trường Lũy tiếp nhận dự án từ giai đoạn chủ đầu tư chưa có bản vẽ thiết kế được duyệt. Quy trình triển khai gồm 5 giai đoạn tuần tự:
Giai đoạn 1 — Rà soát pháp lý đất
- Kiểm tra GCN QSDĐ số T00327/CN/05
- Xác nhận mục đích sử dụng là đất sản xuất kinh doanh phi nông nghiệp
- Xác nhận diện tích 14.867,60m² sau khi trừ 488,10m² hành lang an toàn đường bộ
Giai đoạn 2 — Phối hợp đơn vị thiết kế
- Làm việc cùng Công ty TNHH tư vấn đầu tư xây dựng Kim Trọng Phát từ giai đoạn lập bản vẽ
- Đảm bảo bộ bản vẽ đủ ký hiệu TT, KT, KC, CC, BC, CS
- Thể hiện đúng chỉ giới 6,50m trên mặt bằng tổng thể
Giai đoạn 3 — Nộp thẩm duyệt PCCC song song
- Chuẩn bị hồ sơ PCCC gồm bản vẽ hệ thống thoát nạn và phòng cháy
- Nộp tại Phòng Cảnh sát PCCC & CNCH Bình Dương cùng thời điểm nộp thẩm định xây dựng
- Xử lý song song rút ngắn tổng thời gian so với cách nộp tuần tự
Giai đoạn 4 — Thẩm định tại Sở Xây dựng Bình Dương
- Theo dõi tiến độ thẩm định
- Xử lý yêu cầu bổ sung hồ sơ trong thời gian ngắn nhất có thể
Giai đoạn 5 — Nhận giấy phép tại UBND thị xã Bến Cát
- Trình hồ sơ lên UBND thị xã Bến Cát sau khi có kết quả thẩm định từ Sở
- Nhận Giấy phép xây dựng, có hiệu lực 12 tháng kể từ ngày cấp
Thẩm duyệt PCCC ảnh hưởng như thế nào đến tiến độ cấp phép?
Thẩm duyệt PCCC là nút thắt thời gian lớn nhất trong quy trình xin giấy phép xây dựng nhà xưởng tại Bình Dương.
Theo Nghị định 136/2020/NĐ-CP, nhà xưởng có diện tích sàn từ 300m² trở lên phải có văn bản thẩm duyệt PCCC trước khi cơ quan xây dựng xem xét cấp phép. Với dự án SAM HYUP (4.586,40m²), hồ sơ gồm:
- Sơ đồ bố trí hệ thống sprinkler (nếu bắt buộc)
- Sơ đồ thoát nạn
- Vị trí bình chữa cháy và họng nước vách tường
- Bản vẽ vật liệu tường và mái đạt cấp chịu lửa tối thiểu theo QCVN 06:2022/BXD
Với nhà xưởng có diện tích trên 3.000m², thời gian thẩm duyệt PCCC thường kéo dài từ 4 đến 6 tuần. Nộp hồ sơ PCCC trước hoặc song song với thẩm định xây dựng là lựa chọn bắt buộc để giữ đúng lịch triển khai.
5 lỗi phổ biến khiến hồ sơ tự nộp bị hoàn trả
Dựa trên kinh nghiệm xử lý nhiều dự án nhà xưởng tại Bình Dương, Trường Lũy ghi nhận 5 lỗi phổ biến nhất:
- Thiếu hoặc sai ký hiệu bản vẽ — Quy chuẩn QCVN 01:2021/BXD yêu cầu ký hiệu cụ thể cho từng loại bản vẽ. Thiếu một ký hiệu là lý do đủ để từ chối tiếp nhận.
- Không có xác nhận thẩm tra độc lập — Nhiều chủ đầu tư nhỏ bỏ bước thuê đơn vị thẩm tra, nộp thẳng bản vẽ của đơn vị thiết kế. Hồ sơ bị hoàn trả ngay vòng tiếp nhận.
- Bản vẽ không thể hiện đủ chỉ giới — Thiếu chỉ giới đường đỏ và chỉ giới xây dựng trên mặt bằng tổng thể xảy ra với hơn 60% hồ sơ tự nộp lần đầu theo quan sát của Trường Lũy.
- Hồ sơ đất chưa cập nhật diện tích trừ hành lang — Giấy tờ đất phải thể hiện diện tích sau khi trừ hành lang an toàn đường bộ. Dự án SAM HYUP phải trừ 488,10m² trước khi tính các chỉ số quy hoạch.
- Nộp sai cơ quan — Một số chủ đầu tư nộp hồ sơ công trình cấp III lên Sở Xây dựng thay vì UBND cấp huyện, dẫn đến mất từ 1 đến 2 tuần chờ chuyển tuyến.
Chủ đầu tư có thể tránh cả 5 lỗi trên nếu sử dụng dịch vụ xin giấy phép xây dựng tại Trường Lũy. Chúng tôi giúp xử lý toàn bộ từ rà soát hồ sơ đến nhận giấy phép, đảm bảo không bị hoàn trả do lỗi kỹ thuật.
3 bài học kỹ thuật từ dự án nhà xưởng Bến Cát
Bài học 1 — Thẩm duyệt PCCC phải nộp song song, không phải sau
Với nhà xưởng diện tích trên 3.000m², thẩm duyệt PCCC kéo dài 4–6 tuần. Nộp tuần tự (xong thẩm định xây dựng mới nộp PCCC) kéo dài tổng tiến độ ít nhất một tháng so với nộp song song.
Bài học 2 — Chỉ giới xây dựng phải xác nhận tại cơ quan quy hoạch địa phương
Không nên chỉ dựa vào số liệu ghi trong hồ sơ đất cũ. Chỉ giới phải được xác nhận trực tiếp tại cơ quan quản lý quy hoạch địa phương trước khi thiết kế — sai chỉ giới dưới 0,5m đã đủ để hồ sơ bị hoàn trả.
Bài học 3 — Đơn vị tư vấn và đơn vị thiết kế phải phối hợp từ bước lập bản vẽ
Chờ bản vẽ hoàn thiện rồi mới rà soát pháp lý là cách làm tốn kém nhất: sửa bản vẽ sau khi hoàn thiện mất nhiều thời gian và chi phí hơn so với thiết lập đúng tiêu chí ngay từ đầu.
Kết luận
Dự án nhà xưởng Công ty TNHH SAM HYUP tại Bến Cát, Bình Dương hoàn thành cấp phép đúng tiến độ cam kết. Kết quả đạt được nhờ 3 yếu tố: thẩm duyệt PCCC nộp song song với thẩm định xây dựng, bộ bản vẽ đủ ký hiệu và chỉ giới ngay từ vòng đầu, và xác định đúng cơ quan có thẩm quyền là UBND thị xã Bến Cát.
Chủ đầu tư có dự án nhà xưởng tại Bình Dương hoặc các tỉnh lân cận có thể liên hệ Trường Lũy để đánh giá hồ sơ và nhận lộ trình cấp phép cụ thể cho dự án của mình.
Liên hệ Công ty Cổ phần Tư vấn Xây dựng Trường Lũy
📞 Hotline: 0869 277 691 (Mrs. Như)
📧 Email: xaydungtruongluy@gmail.com
🌐 Website: xaydungtruongluy.com
📍 Địa chỉ: Số 29, Đường số 2, Khu tái định cư Phú Hòa 11, KP. 3, P. Phú Lợi, TP. Hồ Chí Minh
👉 Tư vấn miễn phí dịch vụ lập quy hoạch chi tiết tỷ lệ 1/500, xin giấy phép xây dựng, trọn gói thủ tục xin giấy phép đầu tư và chủ trương đầu tư dự án. Chúng tôi chuyên hỗ trợ chuyển mục đích sử dụng đất sang đất SKC, đo đạc địa chính và các thủ tục pháp lý liên quan đến xây dựng. – Hãy gọi cho chúng tôi ngay hôm nay!
