Trường Lũy hoàn thành Giấy phép xây dựng số 33631/GPXD cho Công ty Cổ phần Vận tải và Dịch vụ Hàng Hải tại phường Bình Hòa, thị xã Thuận An, tỉnh Bình Dương, được Sở Xây dựng Bình Dương cấp ngày 28/8/2019.
Dự án gồm nhà kho công nghiệp 3.230m² (cấp III, 1 tầng, cao +14,7m) và nhà văn phòng dân dụng 261,6m² (cấp III, 2 tầng, cao +8m) xây dựng trên 5 thửa đất liền kề mặt đường tỉnh lộ ĐT 743. Hồ sơ đạt mật độ xây dựng 54,2% và hệ số sử dụng đất 0,55. Bài viết ghi lại toàn bộ quy trình, từ rà soát 5 giấy chứng nhận quyền sử dụng đất, lập hồ sơ thiết kế 2 loại công trình khác nhau, thẩm tra độc lập, thẩm định Sở, đến ngày nhận phép.


Thông tin dự án: Nhà kho và văn phòng Công ty Hàng Hải tại Thuận An, Bình Dương
Dự án xây dựng tại các thửa đất số 1011, 1313, 147, 1314 và 335 thuộc tờ bản đồ DC10.7 và 107, phường Bình Hòa, thị xã Thuận An — tiếp giáp trực tiếp mặt đường tỉnh lộ ĐT 743.
Chủ đầu tư: Công ty Cổ phần Vận tải và Dịch vụ Hàng Hải, địa chỉ đăng ký tại phường Bình Hòa, thị xã Thuận An, Bình Dương.
Quy mô công trình gồm:
- Nhà kho công nghiệp: 3.230m², cấp III, 1 tầng, chiều cao +14,7m
- Nhà văn phòng dân dụng: 261,6m², cấp III, 2 tầng, chiều cao +8m
- Công trình phụ trợ: bể nước PCCC, nhà bơm 13,76m², hệ thống điện, hệ thống PCCC, cống thoát nước, thu lôi chống sét
Vai trò của Trường Lũy: Đơn vị thiết kế toàn bộ hồ sơ với ký hiệu bản vẽ: TT (01–06), ME (01–08); nhà kho: KT (01–05), KC (01–14); nhà văn phòng: KT (01–03), KC (01–05); PCCC: KC (01–13).
Rà soát pháp lý đất: Bước không thể bỏ qua khi đất gồm nhiều thửa
Pháp lý đất là bước kiểm tra đầu tiên và có tính quyết định nhất trong quy trình xin giấy phép xây dựng nhà kho. Hồ sơ thiếu giấy tờ đất hoặc có chồng lấn ranh giới bị từ chối ngay.
Dự án này có đất cấu thành từ 5 thửa liền kề, mỗi thửa có Giấy chứng nhận quyền sử dụng đất (GCN) riêng do Sở Tài nguyên và Môi trường tỉnh Bình Dương cấp:
| Giấy chứng nhận | Số vào sổ cấp GCN | Ngày cấp |
|---|---|---|
| CB 886457 | CT12993 | 28/12/2015 |
| CB 886460 | CT13131 | 01/02/2016 |
| CH 052022 | CT17475 | 06/02/2017 |
| CH 118297 | CT18031 | 31/3/2017 |
| CL 846811 | CT32164 | 02/11/2018 |
Trường Lũy rà soát đồng thời 5 GCN để xác nhận 3 điều kiện:
- Không có tranh chấp trên bất kỳ thửa nào
- Mục đích sử dụng đất phù hợp với loại công trình nhà kho và văn phòng
- Ranh giới các thửa liên tiếp, không có khoảng trống nằm ngoài sở hữu chủ đầu tư
Khi đất gồm nhiều thửa, mật độ xây dựng và hệ số sử dụng đất phải tính trên tổng diện tích hợp nhất. Đây là điểm thường bị sai khi chủ đầu tư tự lập hồ sơ.
Thông số kỹ thuật nhà kho 3.230m²: Căn cứ cấp phép công trình công nghiệp cấp III
Nhà kho được thiết kế đáp ứng tiêu chuẩn công trình công nghiệp cấp III theo Thông tư 03/2016/TT-BXD và các tiêu chuẩn xây dựng Việt Nam hiện hành.
Thông số chính:
- Loại công trình: Công nghiệp
- Cấp công trình: Cấp III
- Số tầng: 1 tầng
- Diện tích xây dựng: 3.230m²
- Cốt nền: +0,15m (tính từ cốt sân)
- Chiều cao: +14,7m (từ cốt sàn đến đỉnh mái)
Giải pháp kết cấu:
- Móng, cột, đà kiềng: bê tông cốt thép
- Khung cột, kèo, xà gồ: thép
- Mái: lợp tôn; tường: xây gạch, phía trên ốp tôn; nền: bê tông
Chiều cao +14,7m là điểm kỹ thuật quan trọng trong hồ sơ. Theo Luật Xây dựng 2014 (sửa đổi 2020) và Nghị định 15/2021/NĐ-CP, công trình vượt ngưỡng quy mô bắt buộc phải có thuyết minh tính toán kết cấu và qua thẩm tra thiết kế bởi đơn vị độc lập trước khi nộp Sở Xây dựng — kể cả khi chỉ có 1 tầng.
Thông số kỹ thuật nhà văn phòng 261,6m² và công trình phụ trợ
Nhà văn phòng thiết kế theo tiêu chuẩn công trình dân dụng cấp III, đặt liền kề nhà kho để phục vụ điều hành và giao dịch.
Thông số chính:
- Loại công trình: Dân dụng
- Cấp công trình: Cấp III
- Số tầng: 2 tầng
- Tổng diện tích xây dựng: 261,6m² (mỗi tầng 130,8m²)
- Cốt nền: +0,2m (tính từ cốt sân)
- Chiều cao tầng 1: +3,8m; chiều cao công trình: +8m
Kết cấu: Móng, khung cột, đà kiềng, dầm sàn, sàn mái bằng bê tông cốt thép; tường xây gạch, cửa kính; nền lát gạch.
Công trình phụ trợ tích hợp trong cùng bộ hồ sơ:
- Bể nước PCCC + nhà bơm 13,76m²
- Hệ thống cấp điện
- Hệ thống phòng cháy chữa cháy (PCCC) — ký hiệu KC (01–13)
- Cống thoát nước
- Thiết bị thu lôi chống sét
Toàn bộ hạ tầng kỹ thuật được thiết kế đồng bộ trong một bộ hồ sơ duy nhất — không lập riêng lẻ — để đảm bảo tính nhất quán khi thẩm định.
Các chỉ tiêu quy hoạch: 4 con số quyết định hồ sơ đạt hay không
Tuân thủ chỉ tiêu quy hoạch xây dựng là điều kiện tiên quyết để Sở Xây dựng xem xét cấp phép. Sai lệch dù nhỏ đòi hỏi thiết kế lại và kéo dài toàn bộ tiến độ.
| Chỉ tiêu | Giá trị đạt được |
|---|---|
| Mật độ xây dựng | 54,2% — trong ngưỡng cho phép đối với đất sản xuất kinh doanh tại Thuận An |
| Hệ số sử dụng đất | 0,55 — phù hợp quy hoạch chi tiết 1/500 được duyệt |
| Chỉ giới đường đỏ | 21m tính từ tim đường ĐT 743 |
| Chỉ giới xây dựng | 21m tính từ tim đường ĐT 743 |
Vị trí công trình được định vị theo bản vẽ tổng mặt bằng TT02 — tài liệu bắt buộc xác định tọa độ và ranh giới xây dựng theo Nghị định 15/2021/NĐ-CP.
Trường Lũy tính mật độ và hệ số sử dụng đất trên tổng diện tích 5 thửa hợp nhất, không tính riêng từng thửa — cách làm này phản ánh đúng thực tế khu đất và không bị trả hồ sơ do sai phương pháp tính.
Quy trình thẩm tra và thẩm định: 3 bên phối hợp, đúng thứ tự
Nhà kho 3.230m² với chiều cao +14,7m thuộc diện bắt buộc thẩm tra thiết kế trước khi nộp hồ sơ xin phép. Đây là bước nhiều chủ đầu tư tự lập hồ sơ thường bỏ sót, dẫn đến hồ sơ bị từ chối và phải nộp lại từ đầu.
Ba bên trong quy trình:
- Trường Lũy — hoàn thiện hồ sơ thiết kế đầy đủ theo hệ thống ký hiệu bản vẽ chuẩn (TT, ME, KT, KC, PCCC)
- Công ty TNHH Tư vấn Đầu tư Xây dựng Kim Trọng Phát — đơn vị thẩm tra độc lập, không phải Trường Lũy, đúng theo quy định tại Điều 82 Luật Xây dựng (đơn vị thiết kế và đơn vị thẩm tra phải là hai tổ chức riêng biệt)
- Sở Xây dựng tỉnh Bình Dương — thẩm định hồ sơ sau khi có kết quả thẩm tra của đơn vị độc lập, ra quyết định cấp phép
Phối hợp chặt chẽ giữa ba bên trong quá trình xử lý là yếu tố quyết định tiến độ tổng thể.
4 vướng mắc phổ biến khiến hồ sơ xin giấy phép xây dựng nhà kho tại Bình Dương bị chậm
Dựa trên kinh nghiệm thực tế xử lý hồ sơ tại Sở Xây dựng Bình Dương, có 4 nhóm vấn đề thường xuyên khiến hồ sơ bị chậm hoặc bị từ chối:
1. Pháp lý đất không đồng bộ Khi đất gồm nhiều thửa, cần kiểm tra đồng thời tính liên kết ranh giới, mục đích sử dụng đất và thời hạn sử dụng của từng GCN. GCN có mục đích không phù hợp (ví dụ: đất ở thay vì đất sản xuất kinh doanh) yêu cầu chuyển đổi mục đích trước khi xin phép xây dựng.
2. Sai lệch chỉ tiêu quy hoạch Mật độ xây dựng hoặc hệ số sử dụng đất vượt quy định dẫn đến phải điều chỉnh thiết kế. Với nhà kho diện tích lớn, sai 1–2% trong tính toán mật độ có thể đẩy hồ sơ vào diện không đủ điều kiện.
3. Thiếu hồ sơ PCCC Nhà kho từ 1.000m² trở lên yêu cầu hồ sơ thiết kế PCCC riêng, được thẩm duyệt bởi Cảnh sát PCCC trước khi hoàn thiện bộ hồ sơ gửi Sở Xây dựng. Dự án này có ký hiệu hồ sơ PCCC riêng: KC (01–13).
4. Bỏ sót bước thẩm tra bắt buộc Công trình cấp III có chiều cao hoặc quy mô đặc thù bắt buộc phải qua thẩm tra bởi đơn vị độc lập. Nộp hồ sơ không có biên bản thẩm tra → bị trả lại toàn bộ, không xem xét.

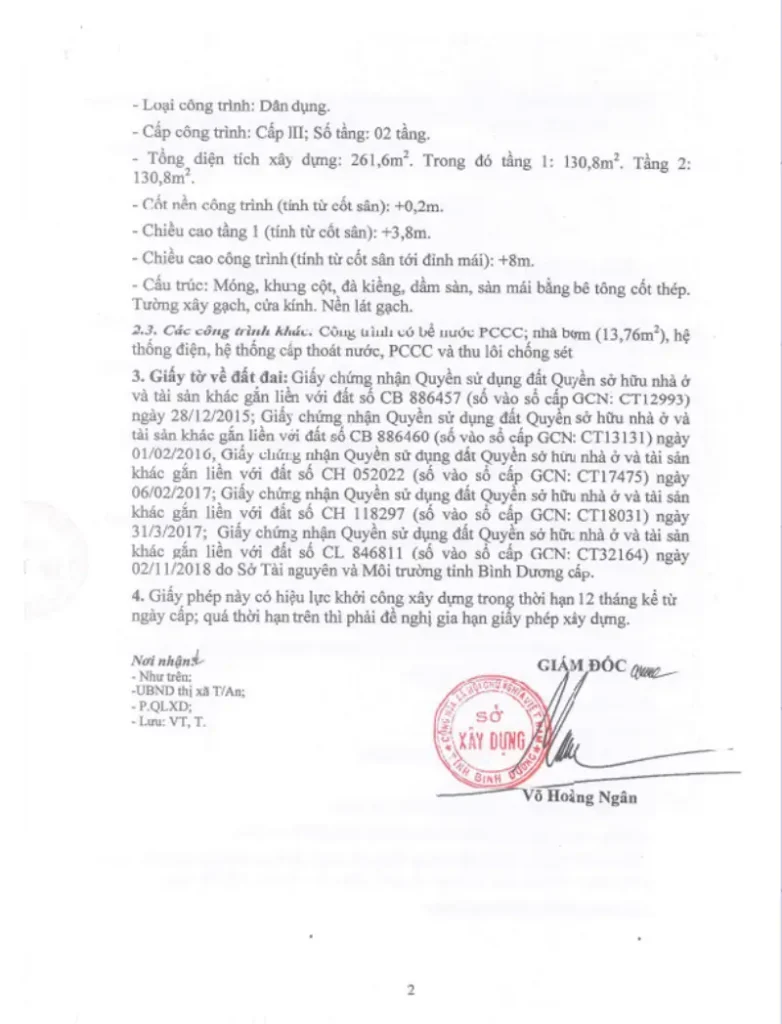

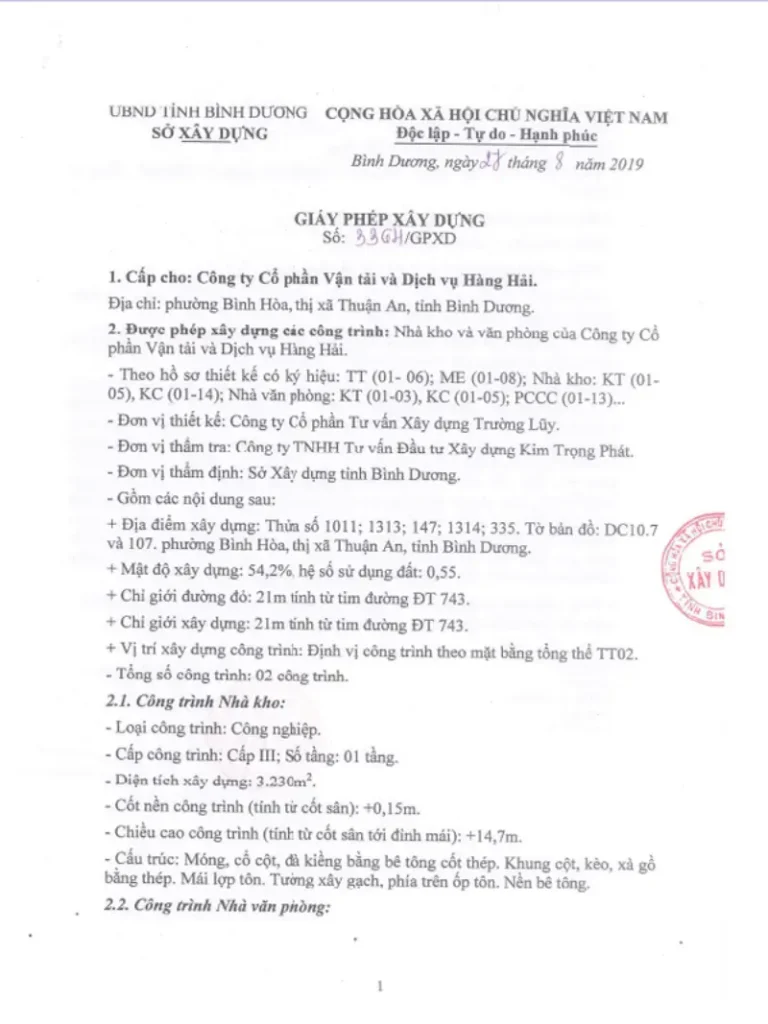

Kết quả: Giấy phép xây dựng số 33631/GPXD cấp ngày 28/8/2019
Sở Xây dựng tỉnh Bình Dương cấp Giấy phép xây dựng số 33631/GPXD ngày 28/8/2019, ký bởi Giám đốc Sở Xây dựng Bình Dương — bà Võ Hoàng Ngân.
Nội dung phép bao gồm:
- Nhà kho: Công nghiệp, cấp III, 1 tầng, 3.230m², chiều cao +14,7m
- Nhà văn phòng: Dân dụng, cấp III, 2 tầng, 261,6m², chiều cao +8m
- Công trình phụ trợ: bể nước PCCC, nhà bơm, hệ thống kỹ thuật đồng bộ
Giấy phép có hiệu lực 12 tháng kể từ ngày cấp. Chủ đầu tư cần khởi công trong thời hạn này hoặc đề nghị gia hạn kịp thời — để tránh giấy phép hết hiệu lực và phải xin lại từ đầu.
Việc cấp phép cho 2 loại công trình khác nhau (công nghiệp và dân dụng) trên cùng một khu đất trong một giấy phép duy nhất đòi hỏi hồ sơ thiết kế phải đáp ứng tiêu chuẩn riêng của từng loại
3 bài học từ dự án nhà kho và văn phòng Công ty Hàng Hải
- Bài học 1: Rà soát đất trước, thiết kế sau Khi đất gồm nhiều thửa, bước xác định ranh giới tổng thể không thể chạy song song với thiết kế. Thiết kế vội trên đất chưa xác định rõ ranh giới dẫn đến phải sửa lại toàn bộ khi có kết quả địa chính — mất thêm 2–4 tuần.
- Bài học 2: Thẩm tra và PCCC là hai quy trình phải chạy song song Thẩm tra kết cấu và thẩm duyệt PCCC là hai quy trình độc lập. Chạy song song tiết kiệm 3–6 tuần so với chạy tuần tự.
- Bài học 3: Lên lịch khởi công ngay sau khi nhận phép Giấy phép xây dựng chỉ có hiệu lực 12 tháng. Chủ đầu tư cần lên kế hoạch khởi công ngay sau khi nhận phép, hoặc đề nghị gia hạn kịp thời nếu có thay đổi tiến độ.
Kết luận
Giấy phép xây dựng số 33631/GPXD là kết quả của quy trình xử lý đồng thời nhiều yêu cầu kỹ thuật phức tạp: rà soát 5 giấy chứng nhận quyền sử dụng đất, lập hồ sơ thiết kế cho 2 loại công trình khác nhau trên cùng một khu đất, phối hợp thẩm tra độc lập và thẩm duyệt PCCC.
Nếu doanh nghiệp đang chuẩn bị xây dựng nhà kho, văn phòng hoặc công trình sản xuất tại Bình Dương, liên hệ Trường Lũy để được đánh giá sơ bộ khả năng cấp phép và tư vấn quy trình cụ thể theo dự án.
Liên hệ Công ty Cổ phần Tư vấn Xây dựng Trường Lũy
📞 Hotline: 0869 277 691 (Mrs. Như)
📧 Email: xaydungtruongluy@gmail.com
🌐 Website: xaydungtruongluy.com
📍 Địa chỉ: Số 29, Đường số 2, Khu tái định cư Phú Hòa 11, KP. 3, P. Phú Lợi, TP. Hồ Chí Minh
👉 Tư vấn miễn phí dịch vụ lập quy hoạch chi tiết tỷ lệ 1/500, xin giấy phép xây dựng, trọn gói thủ tục xin giấy phép đầu tư và chủ trương đầu tư dự án. Chúng tôi chuyên hỗ trợ chuyển mục đích sử dụng đất sang đất SKC, đo đạc địa chính và các thủ tục pháp lý liên quan đến xây dựng. – Hãy gọi cho chúng tôi ngay hôm nay!
